News
建设工程质量和材料检测不合格项目闭合处理要求
来源: | 作者:建筑小研 | 发布时间: 2025-04-23 | 32 次浏览 | 分享到:
01
钢筋原材、钢材焊接件(或连接件)、水泥、砖、砌块、防水材料、玻纤网、保温砂浆等

检测机构通知时间:

出具检测结论当天。

处理方法:

1.未使用的,施工单位会同建设(监理)单位办理退货手续,并在建设(监理)单位的监督下,将该批材料清出现场(保留退场照片);
2.已投入使用的:
(1)需返工的进行返工处理。
(2)难以返工的,原设计单位进行复核确认并提出处理意见;
(3)施工单位返工处理;
(4)建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报监督机构。

闭合处理时间要求:

1.接到检测机构通知3个工作日内;
2. 分部(分项)工程验收前。

备查资料
1.材料原材初检、复检检测报告;
2.材料退场相关手续及照片;
3.设计核验文件、加固方案、加固施工相关手续及照片;
4.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

闭合前照片(未使用)

                该批材料堆场照片(应有清晰标识材料名称、规格、批号、数量等信息的标识牌、监理见证人员旁站证实)

闭合前照片(已使用)

                      使用该批材料的工程部位照片(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合中照片(未使用)

                                             该批材料退场实施中照片(监理见证人员旁站证实)

闭合中照片(已使用)

              使用该批材料的工程部位现场返工或返修过程照片(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合后照片(未使用)

                                          退场后材料原堆放地点照片(监理见证人员傍站证实)

闭合后照片(已使用)

委托有资质的第三方检测机构对返工或返修后工程部位进行实体检测的现场工作照片(标明楼栋号、轴线号,监理见证人员旁站证实)

02
混凝土试块、砂浆试块

检测机构通知时间:

出具检测结论当天。

处理方法:

1.28天龄期的试块检测结果无效的、低于设计值85%,应立即停止相关工序施工;
2.委托第三方有资质的检测单位对实体按检验批要求检测:
3.若检测结果满足设计要求,可确认检验批合格,否则请原设计单位核算,并根据核算结果进行相应处理;经原设计单位核算并确认仍可满足结构安全和使用功能的检验批,可予以验收;
4.现场检测结果的评定低于设计要求时,由原设计单位提出处理意见;
5.按设计单位要求处理;
6. 建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报监督机构。

闭合处理时间要求:

分部(分项)工程验收前。

备查资料
1.检测报告;
2.原设计单位出具的验算结论或处理方案;
3.加固方案、施工过程相关手续及照片;
4.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

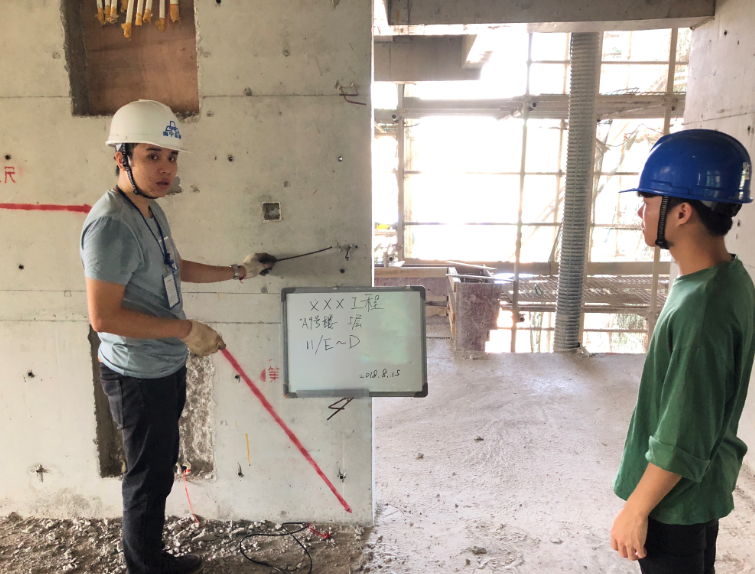

闭合前照片

使用工程部位照片

(标明楼栋号、轴线号,监理见证人员旁站证实

闭合中照片

委托有资质的第三方检测机构对工程部位进行实体检测的现场工作照片(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合后照片

1. 实体检测满足设计要求

现场检测报告结论页(扫描件)

闭合后照片

2. 实体检测不满足设计要求

按设计单位要求进行工程部位返工或返修的现场照片

(标明楼栋号、轴线号,监理见证人员旁站证实)

03

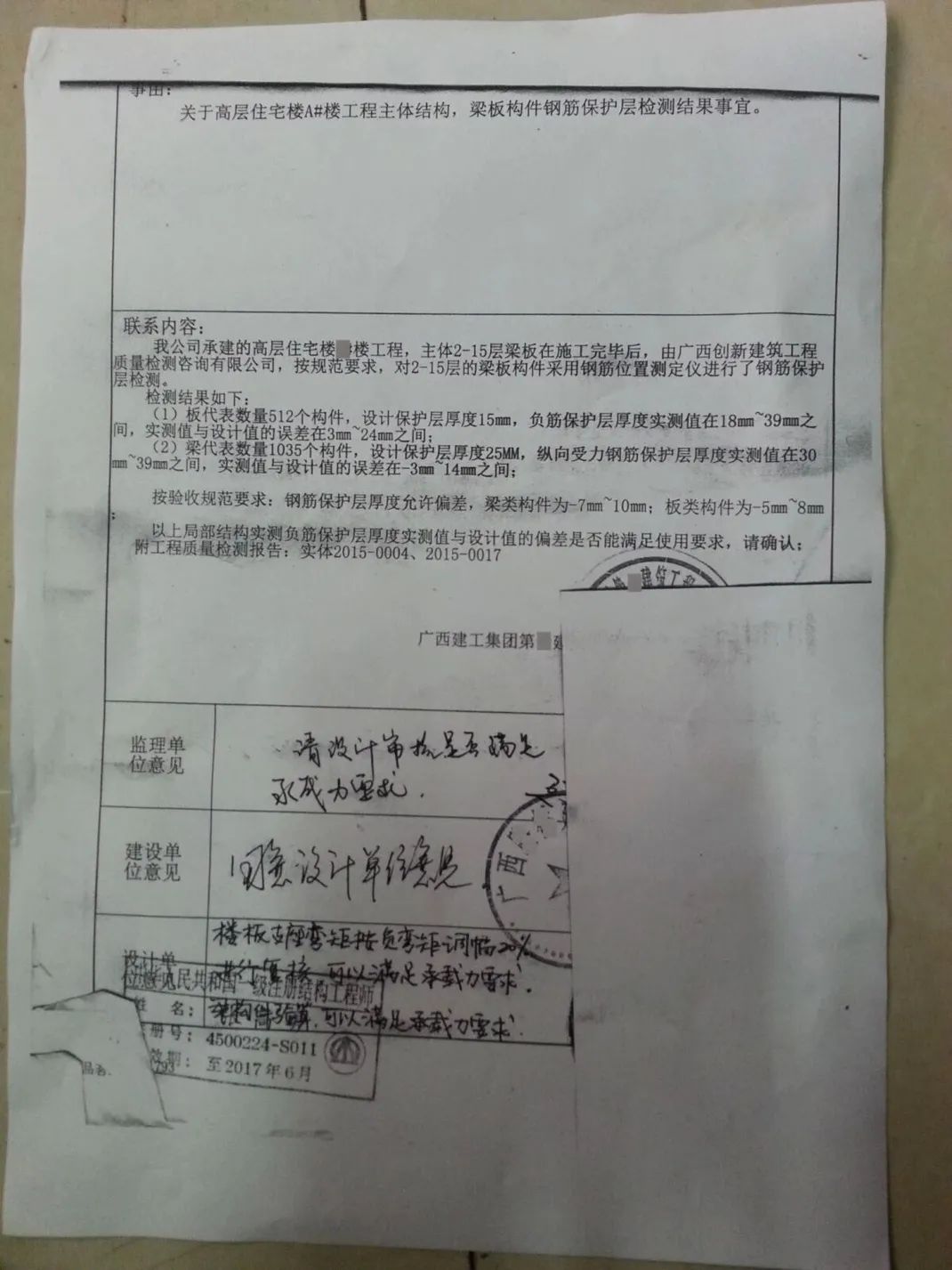

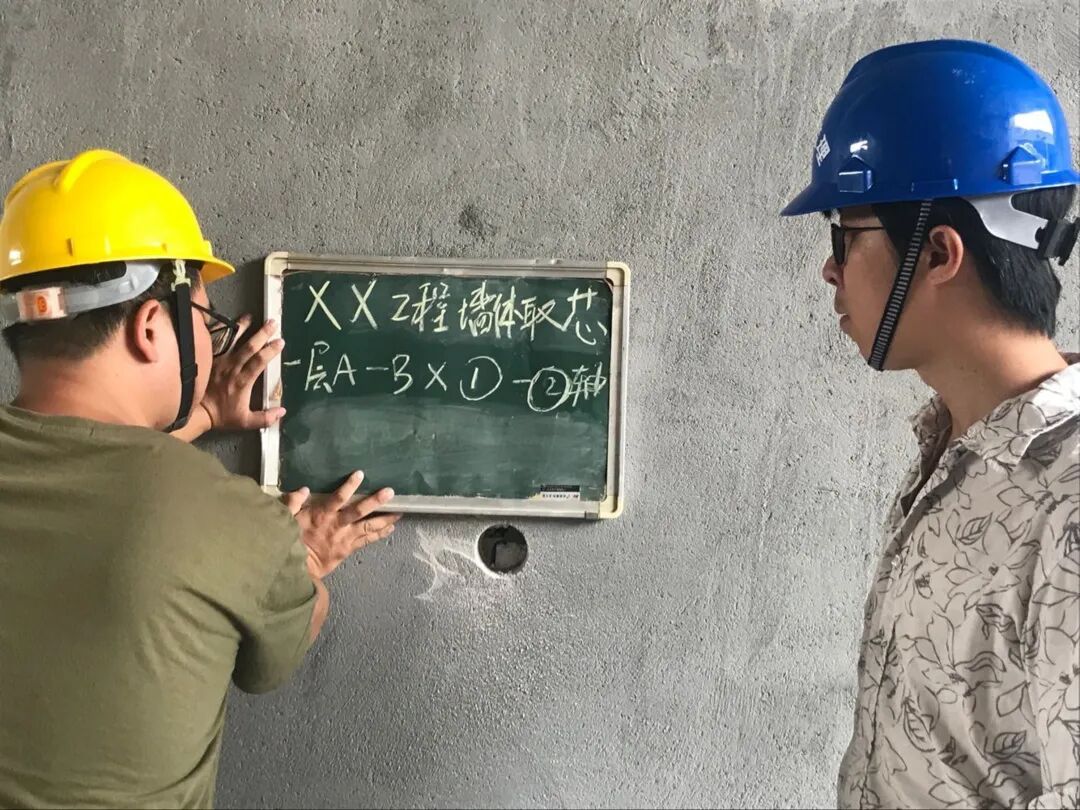

钢筋混凝土保护层厚度、楼板厚度等实体检测

检测机构通知时间:

出具检测结论当天。

处理方法:

1.由原设计单位出具计算书及验算结论,能保证结构安全的,可予以验收;
2.设计验算结论不能保证结构安全的,由原设计单位提出处理意见;
3.按设计单位要求处理;
4. 建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报监督机构。

闭合处理时间要求:

分部(分项)工程验收前。

备查资料
1.结构实体检测报告;
2.原设计单位出具的验算结论或处理方案;
3.现场处理方案、返工或加固施工、验收相关手续及照片;
4.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

闭合前照片

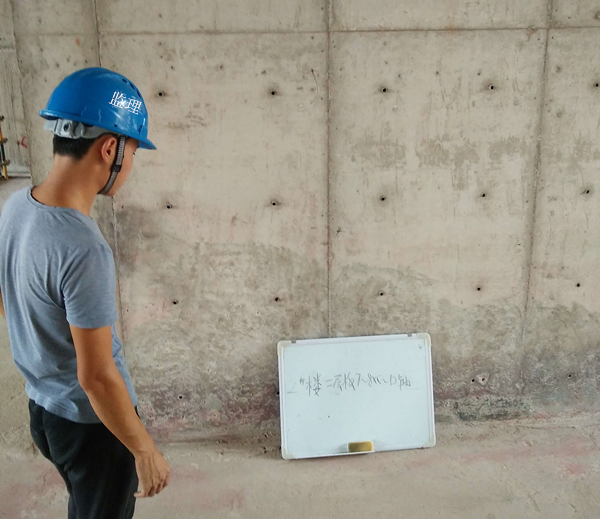

 工程部位照片

(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合中照片

1.设计验算结论能保证结构安全的:

提供原设计单位验算结论

(扫描件)

闭合中照片

2.设计验算结论不能保证结构安全的:

按设计单位要求进行工程部位返工或加固的现场照片

(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合后照片

1.不需进行工程部位返工或加固的:------

(无需提供照片)

2.需进行工程部位返工或加固的:重新委托有资质的第三方检测机构对返工或加固后工程部位进行实体检测的现场工作照片

(标明楼栋号、轴线号,监理见证人员旁站证实)

04
现场节能、保温砂浆钻芯

检测机构通知时间:

出具检测结论当天。

处理方法:

1、施工单位进行全面自检和返工处理,并保留照片;
2、处理后委托有资质的检测机构随机抽测双倍测点(原不合格的部位抽测一个点);
3.检测结果满足规范要求的,建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报建筑节能管理单位。

闭合处理时间要求:

分部(分项)工程验收前。

备查资料
1.建筑节能实体检测报告(处理前后的);
2.返工处理、验收相关手续及照片;
3.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

闭合前照片

工程部位照片

(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合中照片

相关部位返工或返修施工中的照片

(标明楼栋号、轴线号,监理见证人员旁站证实)

闭合后照片

重新委托有资质的第三方检测机构进行实体检测的现场工作照片(标明楼栋号、轴线号,监理见证人员旁站证实)

05
地基基础检测

检测机构通知时间:

出具检测结论当天。

处理方法:

1.由原设计单位出具计算书及验算结论,能保证结构安全的,可予以验收;
2、设计验算结论不能保证结构安全的,由原设计单位提出处理意见;
3.按设计单位要求处理;
4. 建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报监督机构。

闭合处理时间要求:

分部(分项)工程验收前。

备查资料
1.地基基础检测报告;
2.原设计单位出具的验算结论或处理方案;
3.现场处理方案、返工或加固施工、验收相关手续及照片;
4.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

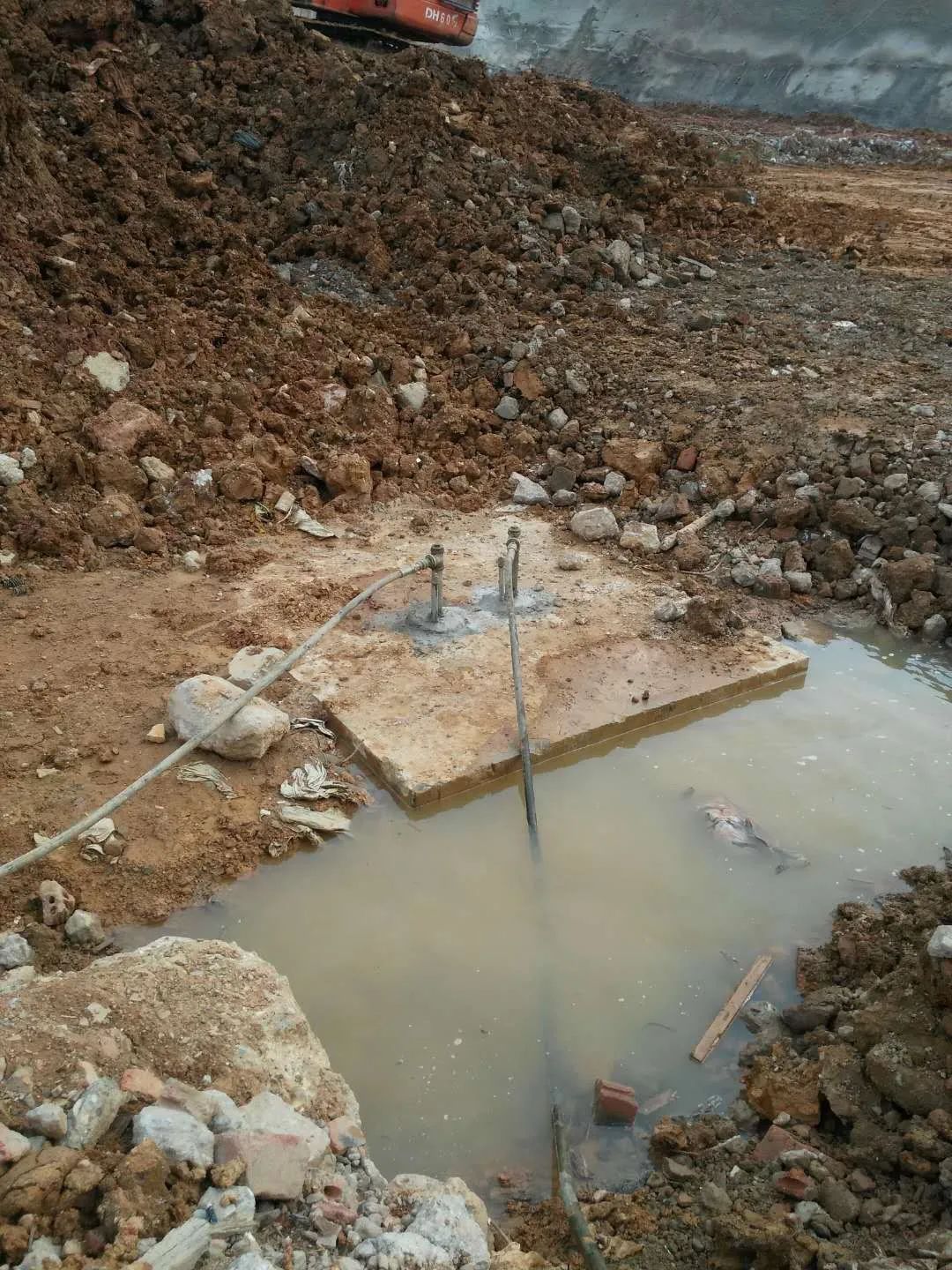

闭合前照片

工程部位照片

(标明楼栋号、桩号,监理见证人员旁站证实)

闭合中照片

1.设计验算结论能保证结构安全的:

提供原设计单位验算结论

(扫描件)

闭合中照片

2.设计验算结论不能保证结构安全的:

按设计单位要求进行工程部位返工或加固的现场照片

(标明楼栋号、桩号,监理见证人员旁站证实)

闭合后照片

1.不需进行工程部位返工或加固的:------
(无需提供照片)

2.需进行工程部位返工或加固的:

重新委托有资质的第三方检测机构对返工或加固后工程部位进行实体检测的现场工作照片

(标明楼栋号、桩号,监理见证人员旁站证实)

06
现场饰面砖拉拔检测

检测机构通知时间:

出具检测结论当天。

处理方法:

1、建设单位、施工单位、监理单位对该批次的饰面砖粘结强度进行全面自检,对较薄弱部位进行局部返工处理,并保留照片;
2、处理后委托有资质的检测机构对该批次的饰面砖随机抽测双倍测点(原不合格的部位抽测一个点),检测结果满足规范要求时,可验收。
3、建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报监督机构。

闭合处理时间要求:

分部(分项)工程验收前。

备查资料
1.饰面砖拉拔检测报告(处理前、后);
2. 处理方案、返工处理、验收相关手续及照片;
3.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

闭合前照片

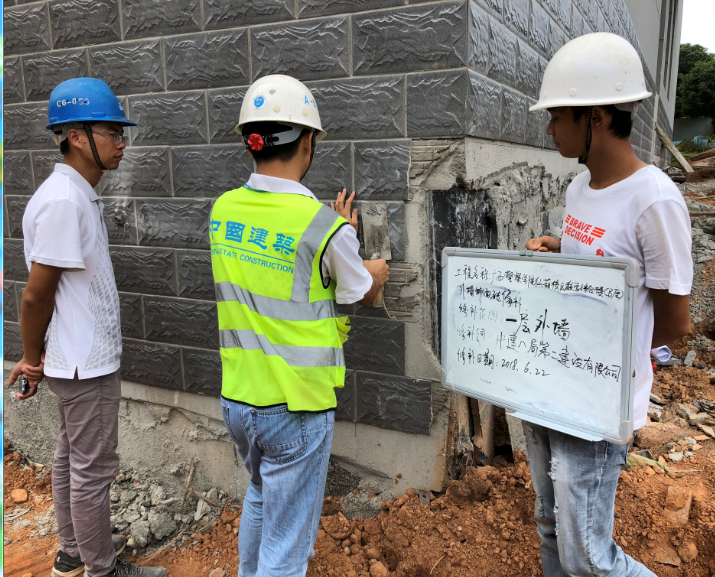

工程部位照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

闭合中照片

 对较薄弱部位进行饰面砖局部返工处理施工中的照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

闭合后照片

重新委托有资质的第三方检测机构进行实体检测的现场工作照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

07
现场拉结筋拉拔检测

检测机构通知时间:

出具检测结论当天。

处理方法:

1.扩大检测范围,如评定能满足检验批评定要求的,可验收;
2.评定结果仍不满足设计要求的,应予返工并保留照片;
3.重新委托有资质的检测机构对该批次的拉结筋检测,结果满足规范要求的,可验收
4. 建设(监理)单位组织专项验收,验收合格后,出具验收合格意见书,施工单位将相关资料报监督机构。

闭合处理时间要求:

分部(分项)工程验收前。

备查资料
1.拉结筋拉拔检测报告(处理前、后);
2. 处理方案、返工处理、验收相关手续及照片
3.建设(监理)单位专项验收合格意见书。

取样员输入处理信息
完成处理工作后,取样员应在3个工作日内登陆检测信息管理系统填报处理情况及处理时间。

见证员确认处理信息

及时登陆检测信息管理系统对处理信息确认。

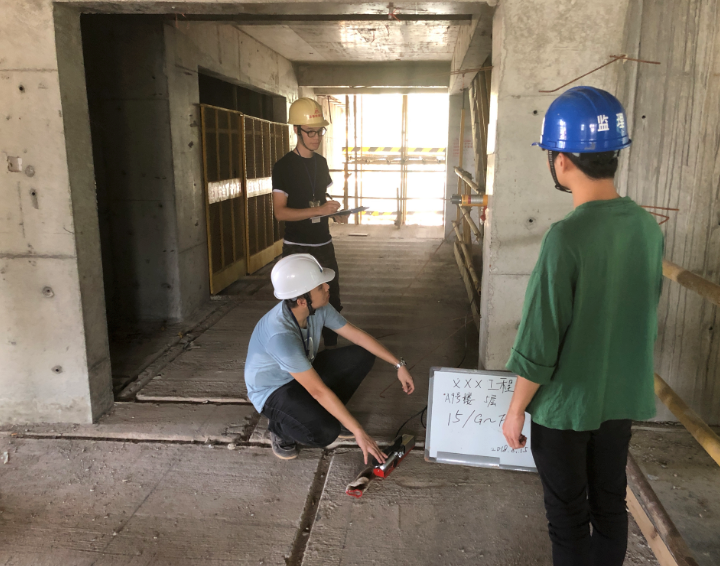

闭合前照片

工程部位照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

闭合中照片

1.扩大检测范围评定结果满足设计要求:

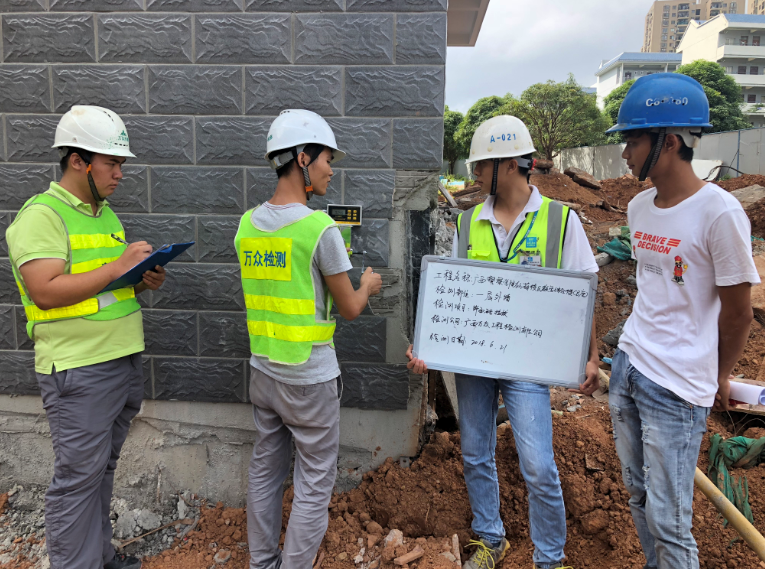

扩大检测范围的检测现场工作照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

闭合中照片

2.扩大检测范围评定结果不满足设计要求:

相关部位拆除及返工施工中的照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

闭合后照片

1.不需进行部位返工或拆除的:

扩大检测范围的检测报告结论页

(扫描件)

闭合后照片

2.需进行部位返工或拆除的:

重新委托有资质的第三方检测机构进行实体检测的现场工作照片

(标明楼栋号、楼层范围,监理见证人员旁站证实)

上一篇:
下一篇:
新闻资讯
